SAP系统拆分方案如何选择?需要考虑哪几大因素?

什么情况下需要做SAP系统拆分

■ 业务部门组织单位(工厂或者分支机构)需要出售。

■ 公司部门被拆分或关闭,上市公司分拆所属公司境内上市时,必须将数据从相应的SAP系统中删除,并转移给新所有者或破产管理人。

■ 新的法律要求:有些地方要求数据必须存储在业务活动所在的国家/地区。

■ ERP系统和HCM系统可能部署在一起。出于数据的敏感性,客户可能希望将HCM系统单独拆分出来。

■ 一些特殊案例(如上市公司分拆所属公司境内上市)等其它原因。


SAP系统拆分有两种方式,SNP BLUEFIELD选择性数据迁移和传统方式的复制和删除,那么对于这两种拆分方案,我们要如何选择?下面来看看系统拆分方案的选择因素。

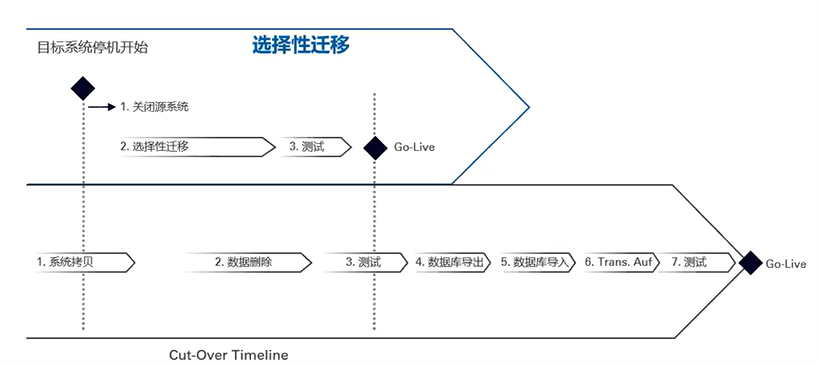

SAP拆分


第一点,我们想要拆分的数据量有多少?如果只是20-30%很少的数据出售,应用选择性数据迁移的方案是适合的,但如果是很大的一部分数据需要迁移,例如80%或者50%以上,那么复制删除的方案对整个停机时间和数据迁移工作量是最小的。


第二点,在做系统拆分的时候,拆分出来的数据是放在本机房,还是跨机房存到其它地方,比如公司做相应的出售,那么相应的数据需要迁移到其它公司的机房,整个存储的物理位置需要变化,对于这种情况建议最好是用选择性数据迁移的方法。


这样我们可以通过选择性数据迁移的方法将拆分的数据快速从源系统的导出放到目标数据中心系统中,整体的停机时间是比较短的。如果用复制删除的方法,要拆分的系统比较大,例如数据量要几TB,甚至几十TB的数据,那么目标系统环境首先需要搭建个相应的物理系统,再做相应的删除,这样整体的停机时间更长,如分次迁移,还需要很大的网络访问支持。


第三点,在拆分的时候是否需要做数据的处理?比如公司间交易,client号,会计科目表转换,编号范围整理,标准化等,如果有这些方面的考虑,那我们只能用选择性迁移,因为选择性数据迁移允许客户在迁移过程中对数据按照想要的规则做处理。而复制删除只能做数据的删除,它不能进行数据的修改,只能再做数据转换和数据标准化的项目来完成。把一个项目拆分成两个项目来做。项目成本大大提高。


第四点,源系统中的数据是否需要删除?有些公司拆出后,源系统还要继续做保留。对于保留的两种方案没有什么区别。如果需要删除的话,选择性数据迁移会有更好的优势,因为选取的规则也可以作为删除的规则,只需要做些简单的配置和调整就可以。而用标准复制删除的方案则需要两边的系统同时做相应的拆分的运作。


第五点,是不是纯粹的公司代码的拆分,还是有更复杂的需求?比如数据标准化,S/4升级。如果用标准的方式通过SAP LT只能做纯公司代码拆分,单纯的数据删除。而选择性数据迁移可以做很多事情,将多个项目合并为一个,减少整体项目实施周期。


第六点,项目周期,SNP BLUEFIELD可以预告整个项目周期时间,最终的项目周期也可以固定在这个时间段。而应用传统复制删除方案,更多需要物理系统支持,依赖数量大小很多因素。


第七点,停机时间,复制删除可以做更好的优化调整,如停机要求在24小时内,选择性数据迁移方案都是可以完成的。


以上就是我们选择SAP系统拆分方案时需要考虑的重要因素。具体项目还需要根据项目详细信息进行分析。
